中国后生报客户端讯(通信员 王玉斌)9月10日,±660千伏“银东线”超高压输电表现迁改工程胜仗完工,为雄商高铁后续桥台、运梁及架梁施工提供了建造条款。
京雄商高速铁路是我国高速铁路网“八纵八横”高速铁路之京港(台)通说念的迫切构成部分,表现路过3省9市25县(区),长552公里,建造工期4年。雄商高铁是京雄商高铁的一部分,发轫位于雄安新区,至极至河南商丘界。
“银东线”是国内唯独的±660千伏超高压直流输电表现,横跨宁、陕、晋、冀、鲁五省,是我国“西电东送”的迫切动力通说念。“银东线”在清河县与在建的雄商高铁造成上跳跃。算作京雄商高铁(河北段)名堂建造的省方出资东说念主代表,河北建投交通投资有限包袱公司同期厚爱河北境内“三电”及管线迁改责任。
据工程承建单元中铁一局电务公司有关厚爱东说念主先容,本次迁改工程,拆除“银东线”原N1831-N1834铁塔区间两基旧塔,新建四基铁塔,杀青电力表现抬升25米,为在建的雄商高铁桥梁施工破除龙套、提供建造条款,这亦然确保将来雄商高铁列车在超高压电力表现下安全通行的浩瀚条款。

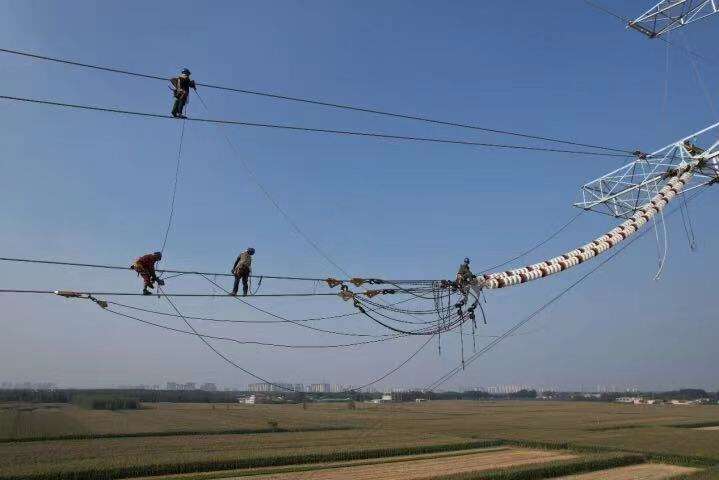

“银东线”迁改工程,共新建四基铁塔,拆除两基旧塔,新线敷设导线7.04条公里,新旧塔间表现倒接4.24条公里。迁改新建铁塔基础接管浇筑直柱柔性施工手艺,迁改新建的最高一基铁塔60.5米,由4788条螺栓、9576个螺母、1815个钢铁构件构成,塔身重达30吨,仅铁塔组立就是一项遒劲工程。
由于“银东线”停电影响限度广,天窗倒接时间,容不得出现涓滴闪失。建造方与施工单元保握密切一样,通过优化施工决策,接管停电预备前分段预组装铁塔、停电后同期组立的样貌进行四基铁塔装配,在时辰上获得了主动,最终定期、安全、高质料完成举座施工任务,并收复送电。
